建筑防水施工只要把这4个问题避免了,保你20年不漏水

2020-10-06 中国防水之家

核心提示:  一、混凝土结构自防水缺陷  问题分析:结构施工缝、变形缝、螺栓孔。  管控措施  1、施工缝止水钢板、止水带位置必须

  一、混凝土结构自防水缺陷

  问题分析:结构施工缝、变形缝、螺栓孔。



管控措施




1、施工缝止水钢板、止水带位置必须居中,保证居于前后次浇筑混凝土的中部;

  2、施工缝两侧应采用钢筋支托的快易收口网(锯齿状金属板)、钢丝网或木模板隔断;

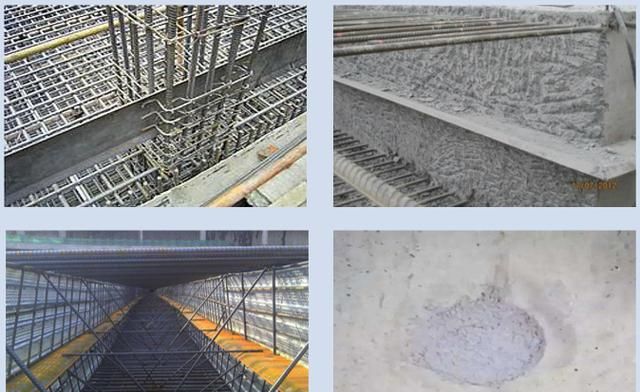

  3、施工缝部位混凝土应在达到设计强度50%以上时将其剔凿 掉,剔凿出毛糙面的混凝土施工缝;

  4、地下室外墙采用防水螺杆,螺栓眼采用防水砂浆封堵;

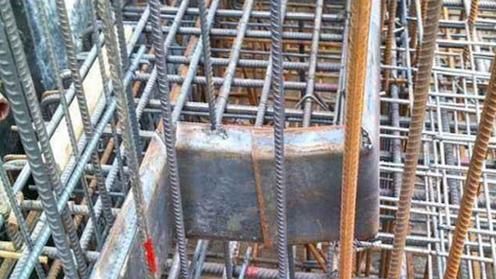

  二、止水钢板焊接缺陷

  问题分析:止水钢板搭接部位、转角部位焊接不规范。



管控措施




1、止水钢板搭接焊接,搭接长度的的小于5cm,搭接焊必须采用四面围焊;

  2、保证焊缝饱满、顺滑,无漏焊、无孔眼等缺陷;

  3、转角部位处采用成品转角止水钢板。



  三、穿墙套管、地漏、烟道防水施工缺陷

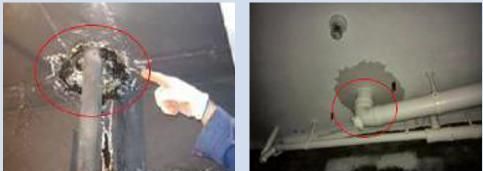

  问题分析:套管封堵不严渗漏,地漏、烟道未采用二次封堵工艺。



管控措施




1、套管采用止水套管,穿墙套管预埋准确,严格按照方案

  进行封堵;

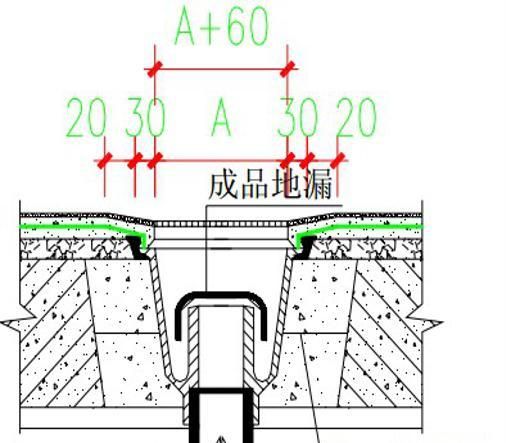

  2、地漏、烟道吊模采取二次封堵工艺。

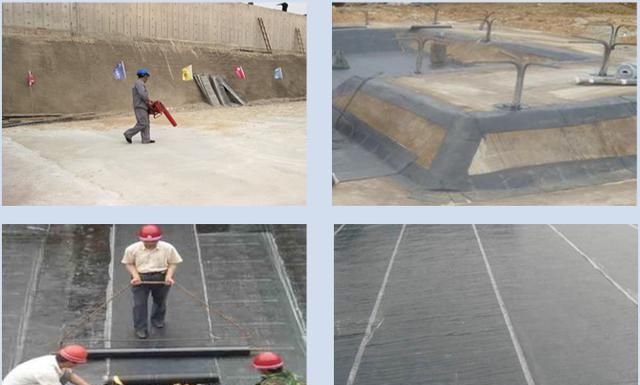

  四、防水卷材、防水涂料施工缺陷

  问题分析:基层不符合要求,搭接长度不足,细部节点处理不到位。



管控措施




1、卷材的基层应洁净平整、坚实牢固,含水率符合要求;

  2、各类防水卷材,应先铺设卷材加强层;

  3、为了保证粘贴牢固,需要采用专用滚子等工具碾压、滚压;

  4、涂料防水层的平均厚度应符合设计要求;

  5、施工前细部节点出图,并制作样板,验收通过后方可实施。
